Im Frühjahr 2025 wurde uns vom Landesbetrieb Mobilität (LBM) Cochem-Koblenzder Auftrag zur grundhaften Erneuerung der stark beschädigten Fahrbahn der Kreisstraße K 1im Landkreis Cochem-Zell erteilt.
Die Maßnahme umfasst eine Strecke von 3,3 Kilometern ab dem Ortsausgang Ulmenund beinhaltet den vollständigen Ausbau der Fahrbahn inklusive Bankette. Ziel ist eine durchgehend einheitliche Fahrbahnbreite von 6,00 Meternmit einem modernen Asphaltaufbau, um die Verkehrssicherheit und Langlebigkeit der Straße nachhaltig zu verbessern.
Projektbeschreibung
Aufgrund der anspruchsvollen topografischen Gegebenheitenerfolgt der Ausbau in verschiedenen Geländebereichen mit Einschnitten, Dämmen und Erdmulden, um die Straße optimal in das Gelände einzubetten.
Der gebundene Oberbauwird vollständig aufgenommen und durch einen neuen Aufbau ersetzt. Eingesetzt wird eine 18 cm starke KRC-Tragschichtaus pechfreiem Asphaltgranulat– ein nachhaltiger, ressourcenschonender Baustoff, der sowohl ökologischen als auch technischen Anforderungen gerecht wird.
Ein besonderes Augenmerk gilt dem Umstand, dass sich die Ausbaustrecke durch Wasserschutzgebiete der Zonen II und IIIerstreckt. Dies erfordert spezielle technische und organisatorische Maßnahmen, insbesondere bei der Entwässerung.
Zur sicheren Ableitung des Oberflächenwassers wird beidseitig eine Rinnenbordanlage in monolithischer Bauweisehergestellt.
Baufortschritt
- Baustart:Mitte Juni 2025 mit vorbereitenden Arbeiten
(u. a. Erneuerung der Wasserleitungen am Ortsausgang Ulmen) - Geplanter Abschluss:Januar 2026 (witterungsabhängig)

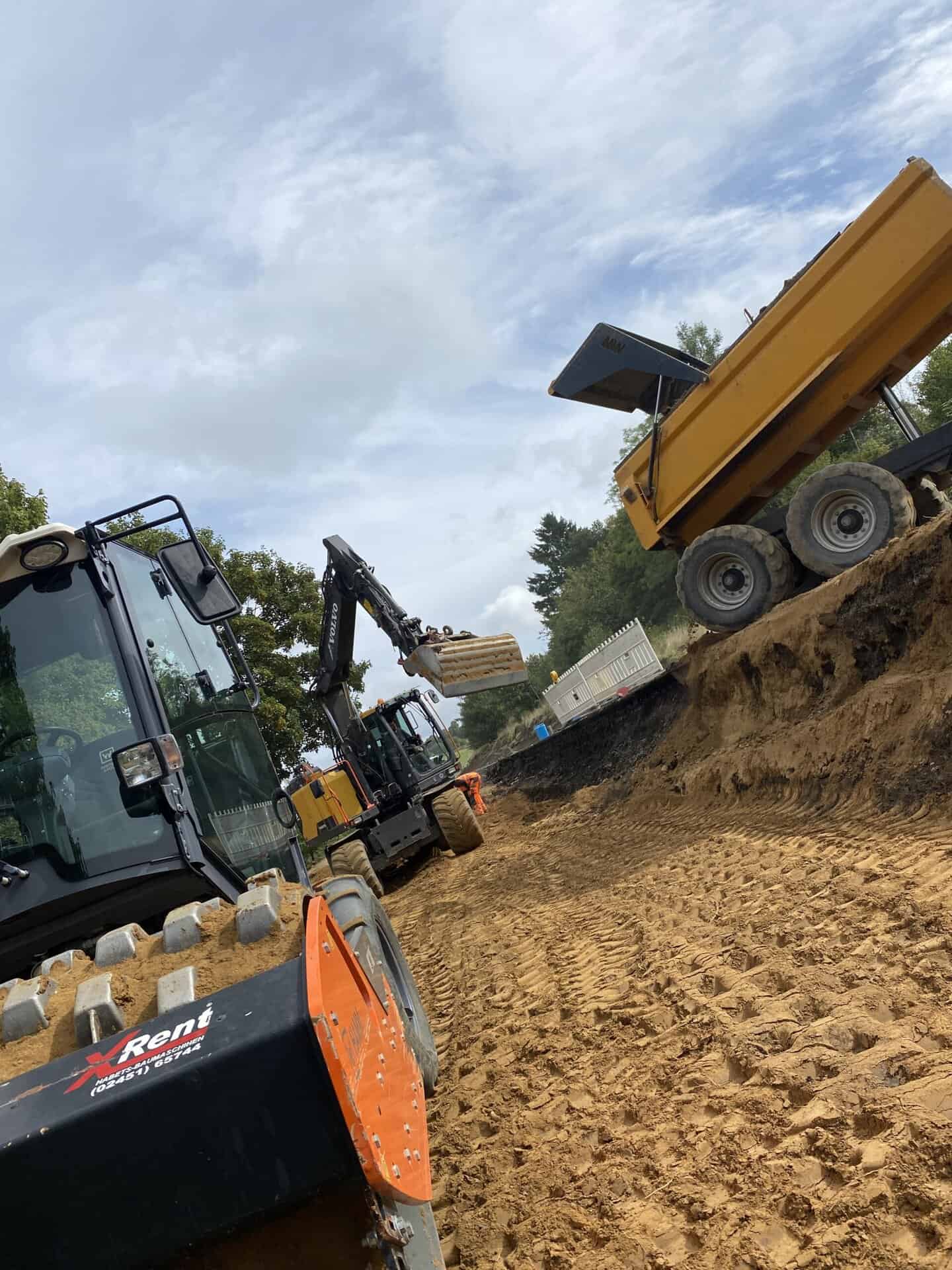

Aktuell laufen die Arbeiten auf Hochtouren:
- Straßenverbreiterungfür mehr Verkehrssicherheit und besseren Verkehrsfluss

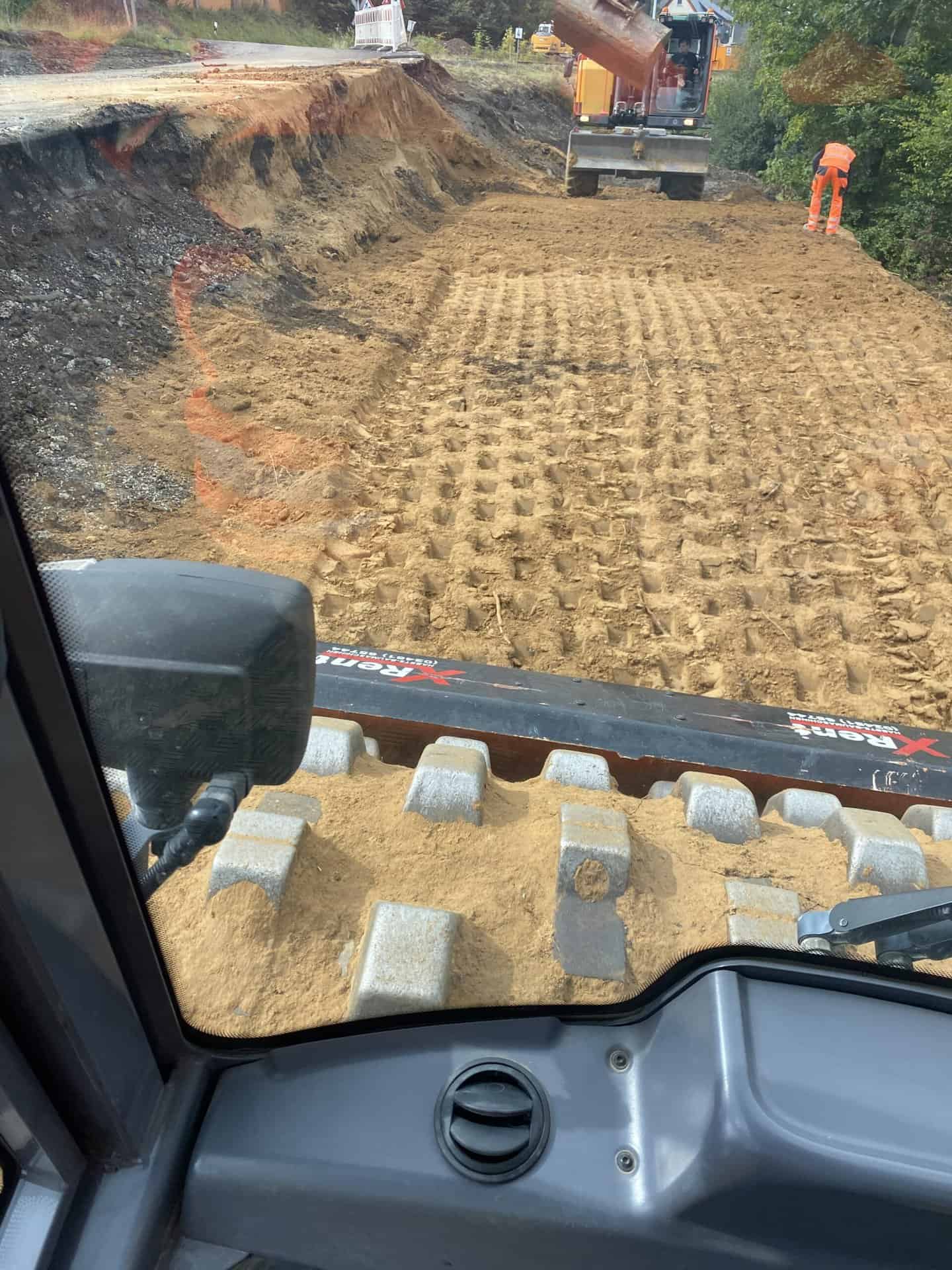

- Einbau von Entwässerungsmuldenund neuen Sinkkästenentlang der Vollausbaustrecke
- Verlegung einer neuen Wasserleitungauf ca. 60 Metern

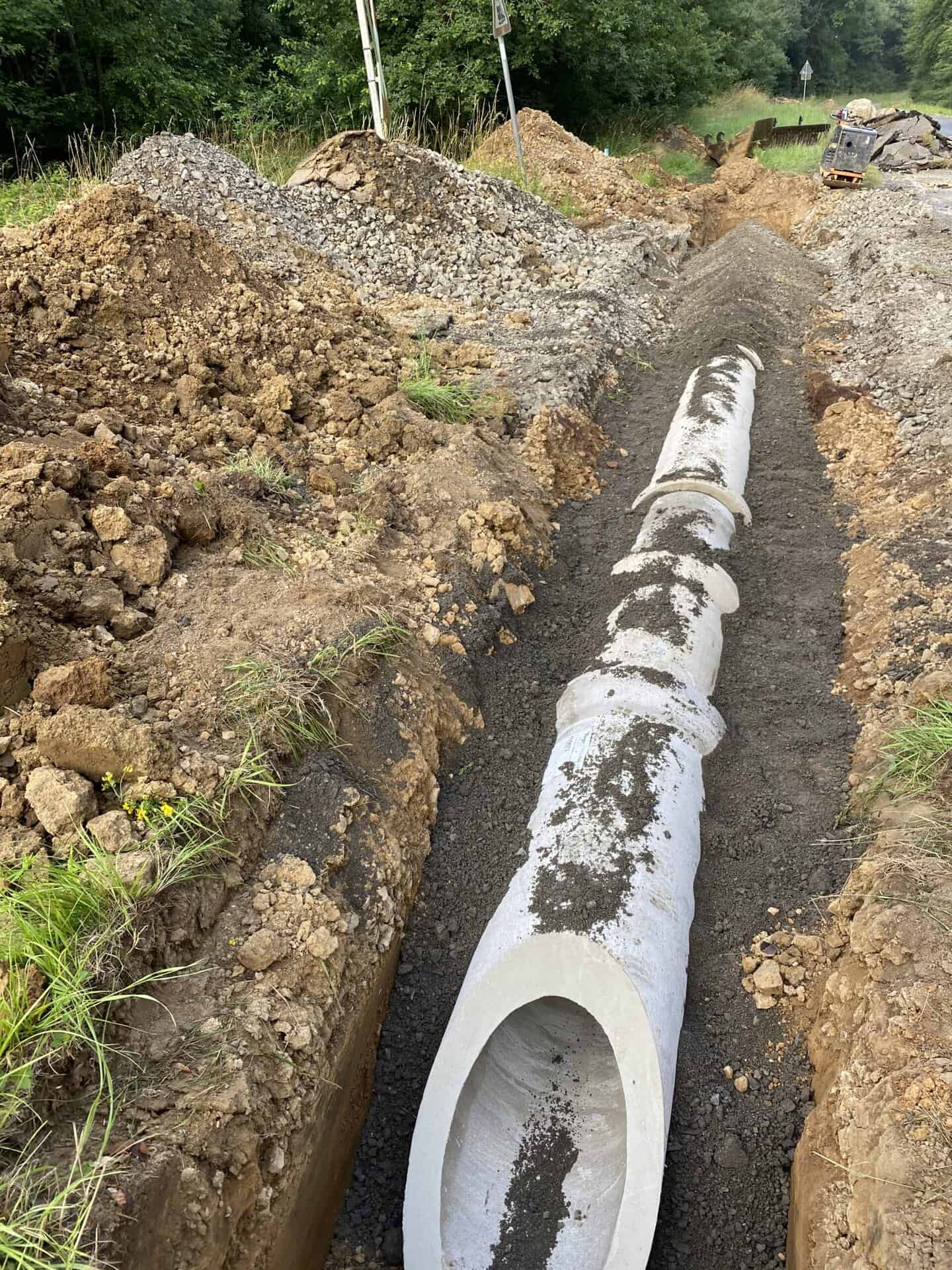

- Betonage von Durchlässenzur Verbesserung der Tragfähigkeit und Druckverteilung
Mit diesen Maßnahmen schaffen wir eine zukunftsfähige Infrastruktur, die den Anforderungen moderner Verkehrsnutzung gerecht wird.
Technische Kennzahlen
- ca. 7.000 t PAK-Entsorgung
- ca. 20.000 m² Asphalteinbau
- ca. 2.300 m Sickerstrang
- ca. 800 m Entwässerungsmulden (Raubett)
- ca. 930 m monolithisches Fundamentmittels Gleitschalenfertigung
- ca. 6.600 m Fahrbahnmarkierung
Ausblick
Mit der Fahrbahnerneuerung der K 1 Ulmensetzen wir ein wichtiges Infrastrukturprojektim Landkreis Cochem-Zell um.
Die Kombination aus moderner Bauweise, nachhaltigen Materialienund hohen technischen Standardssorgt für eine dauerhafte Verbesserung der Verkehrssicherheitund eine langfristig stabile Straßenverbindungin der Region. Damit leisten wir einen wesentlichen Beitrag zur Erhaltung und Modernisierungder kommunalen Verkehrswege.
